作者:陈运维来源:木森运维新闻中心

    2019年11月16日,电站B超细说110kV电缆耐压试验项目装备前的那些事。木森运维高压试验项目组第2组同时出发,计划于17-18日完成湖南110kV 8km电缆耐压试验项目。

细说110kV电缆耐压试验项目装备前   110kV电缆耐压试验项目装备前的那些事

    寿雁至灌阳(湖南段)110kV输电工程项目之一,灌阳县是湖南近年来新兴工业重镇,蕴藏丰富的矿产资源。项目的落实,有力的带动该地区的采矿冶金加工产业的发展。

    灌阳县位于广西省东北部,以前灌阳县仅有一回小截面110kV输电线路与南方电网联网,枯水季节电能质量和供电可靠性差,但本地水利资源丰富,周边小水电众多,丰水季节有富余的电能可以外送。水电站集中在文市镇,本期拟新建110kV变电站,由于文市变与永州电网的寿雁变相距20多公里,本110kV    输电线路项目,将彻底解决灌阳县的供电问题。

细说110kV电缆耐压试验项目装备前的那些事

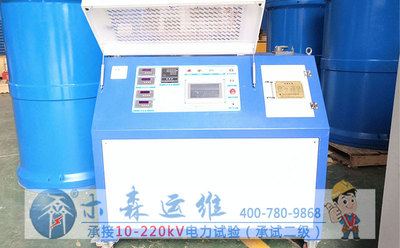

    湖南110kV 8km电缆耐压试验项目装备,由木森电气公司生产,产品型号:MSXB(f)-6760kVA/600kV,本次湖南110kV 8km电缆耐压试验项目,是110kV 1000mm2 8km电缆。依据《湖南110kV 8km电缆耐压试验项目方案计划书》,11月17日110kV 8km电缆耐压试验项目装备抵达现场,11月18日完成110kV 8km电缆交流耐压试验。

    湖南110kV 8km电缆耐压试验项目,木森运维负责人16日带领小组成员,在木森运维设备处,先完成湖南110kV 8km电缆耐压试验项目装备的校验,除了常规例行检查:试验设备的清点、通电、数据备份之外,对于湖南110kV 8km电缆耐压试验项目所需要安全工器具等全套设备,也分别做了清点、预先充电、校验。电力“十不干”已成为每个木森运维人习惯,《Q/GDW 1799.1-2013 电力安全工作规程》也是每周电力安全培训的内容。

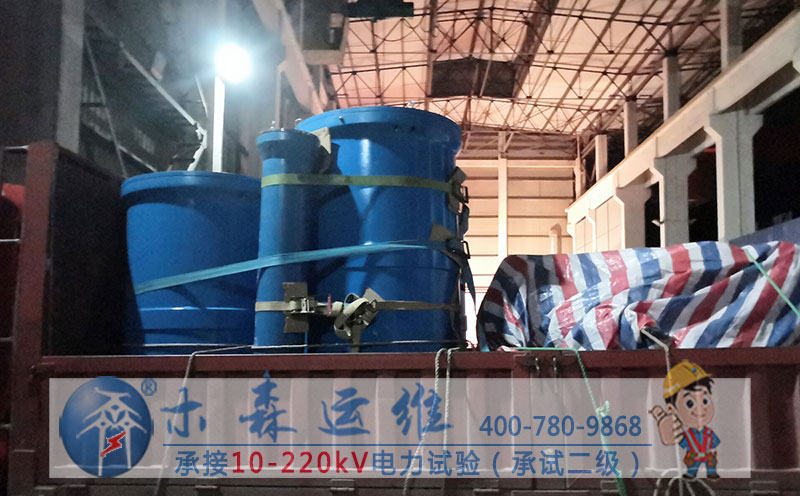

    虽然已是夜晚22:13分,湖南110kV 8km电缆耐压试验项目小伙伴并没有因为时间晚,而有丝毫的松懈。检查完设备后,清点装车,分类固定地车上。根据天气预报,今晚去往试验现场途中阴天,项目负责人沈工,对装车的设备进行了防雨工作,10多年的高压试验工作0事故,源于沈工做事一丝不苟的好习惯。

110kV电缆耐压试验项目装备前

    22:53,湖南110kV 8km电缆耐压试验项目装备准时发车。武汉木森运维电力工程有限公司,拥有的高压试验的专业队伍,是一支持证上岗的专业化队伍,高压试验人员均具备特种作业操作证、高压电工进网许可证。获得国家能监局颁发的许可证有:承装类一级、承修类二级、承试类二级资质。更多110kV 8km电缆耐压试验项目请关注http://www.musenyw.com

    上一篇:110kV全封闭组合GIS交接试验安全措施

    下一篇:意外惊喜,记一次电缆故障检测培训课程案例

    【公司新闻】云南德宏瑞丽10kV电缆交流耐压试验顺利完成

    【成功案例】35kV变电站三相过电压保护器测试记实

    【相关推荐】变电站电气设备预防性试验

    【电气试验】高压电气试验

    【规程标准】国家电网公司电力安全工作规程(变电部分)、(线路部分)

    【荣誉资质】木森运维企业职业健康安全管理体系认证

400电话图标.jpg 400-780-9868

电话.jpg 027-87180165

武汉木森运维电力工程有限公司

地址:武汉市东湖新技术开发区关南四路2号   关南工业园(03)

技术支持:1390 7157 520

服务监督:1778 6401 335

QQ:3223309705

微信图标.jpg微信扫描添加客服,咨询更方便

1335 二维码 20190425.jpg

手机.jpg 手机扫描,网站随手带

电站B超 二维码WWWmusenyw.png

微信公众帐号.jpg 电力试验哥-试验技术一网打尽

电站B超微信公众帐号二维码 20190425.jpg

备案图标.png 42018502002756号

在线客服

 工作时间
周一至周五 :8:30-17:30
周六至周日 :9:00-17:00
 联系方式
客服热线:400-780-9868
邮箱:3223309705@qq.com
会员登录
登录
其他帐号登录:
留言
回到顶部
tencent://message/?uin=3223309705&Site=武汉木森&Menu=yes
